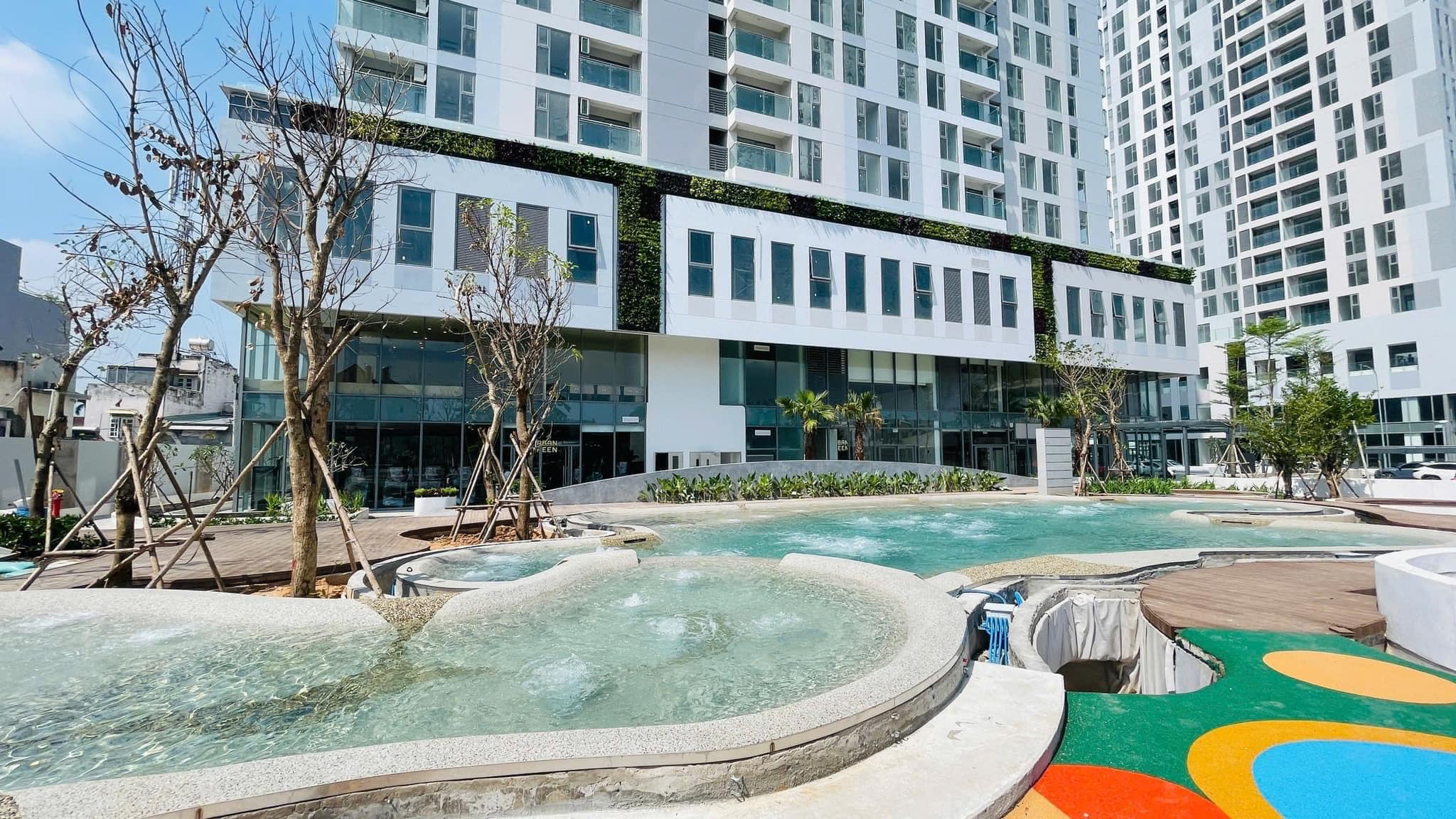

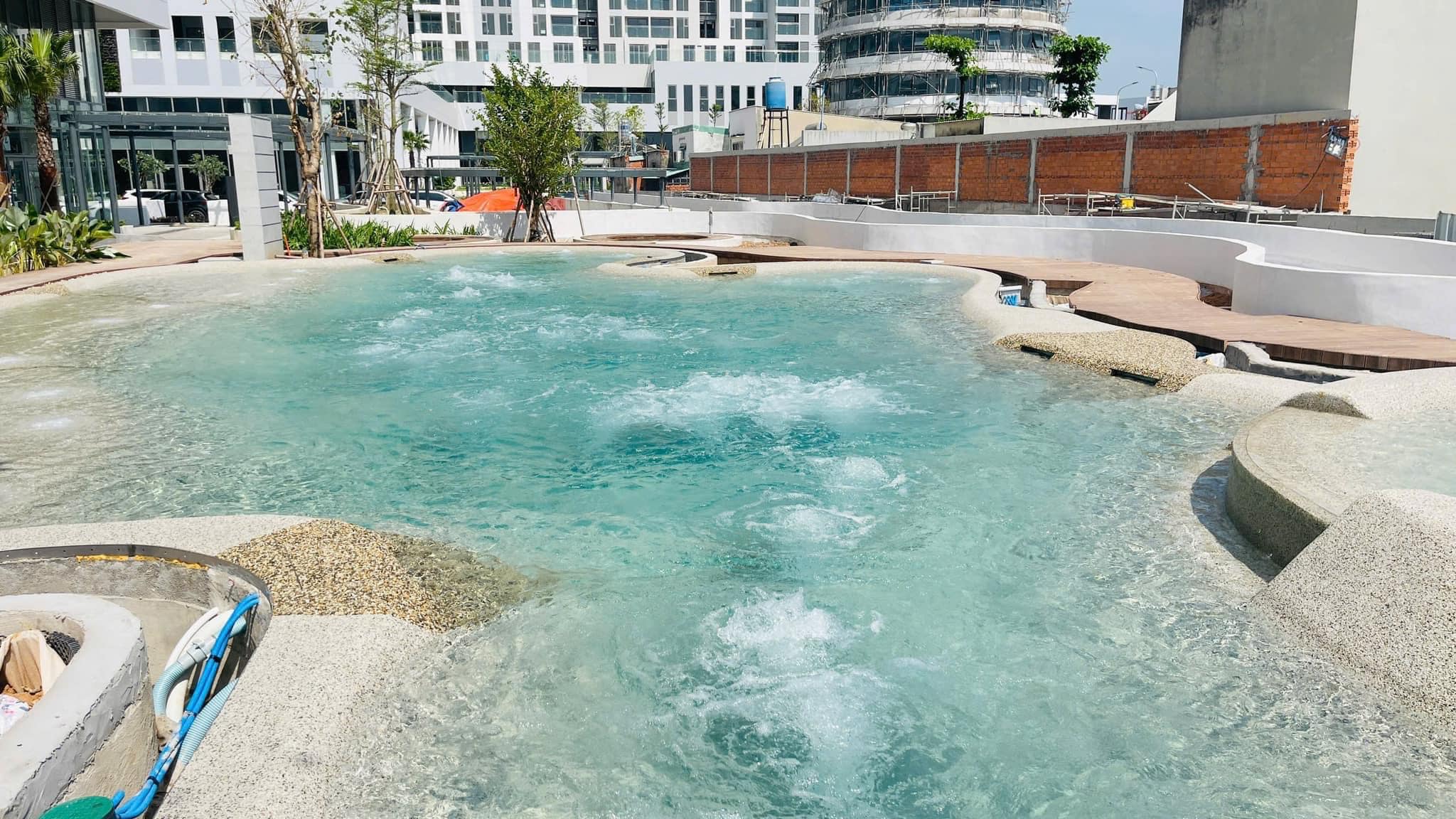

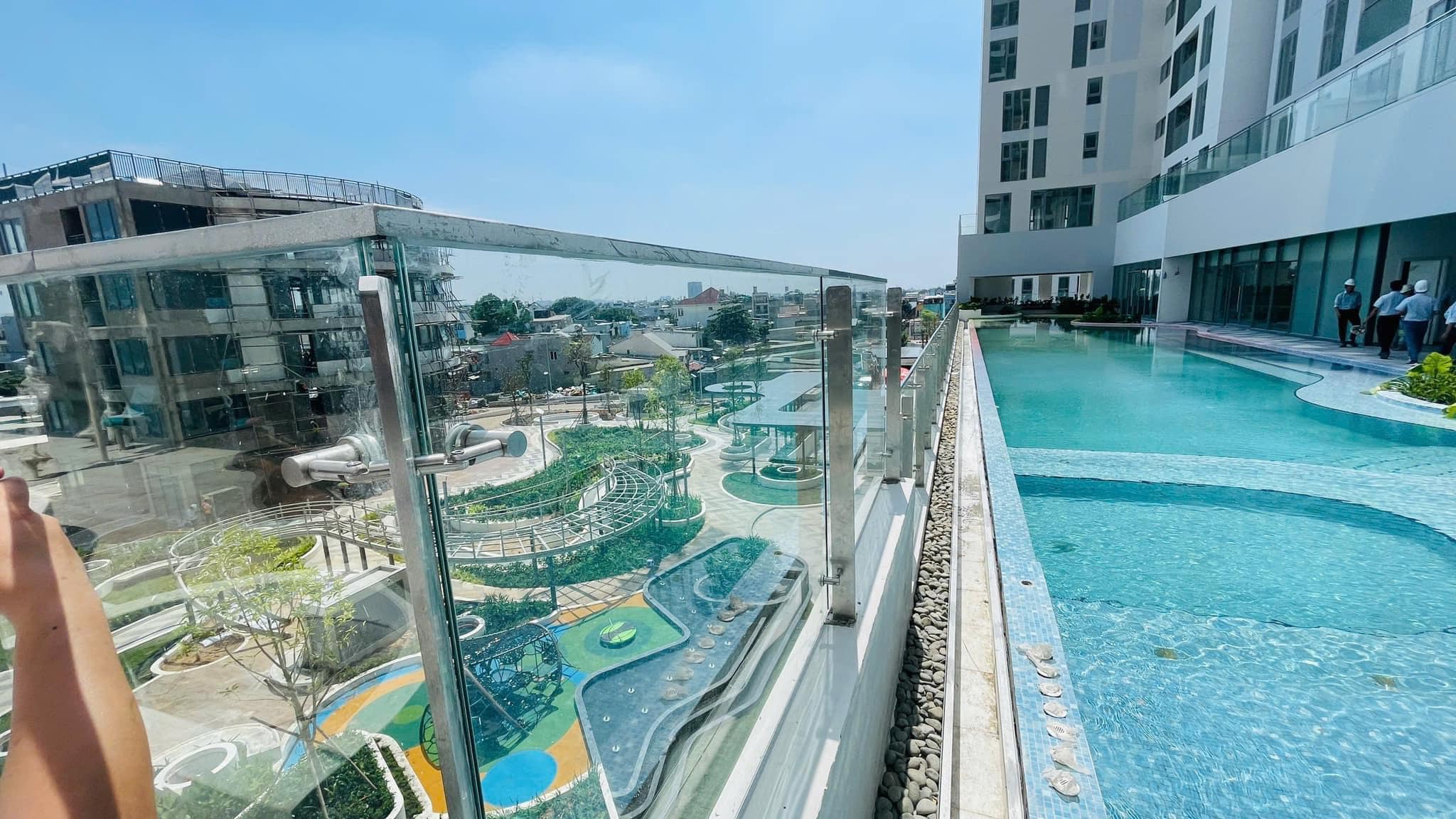

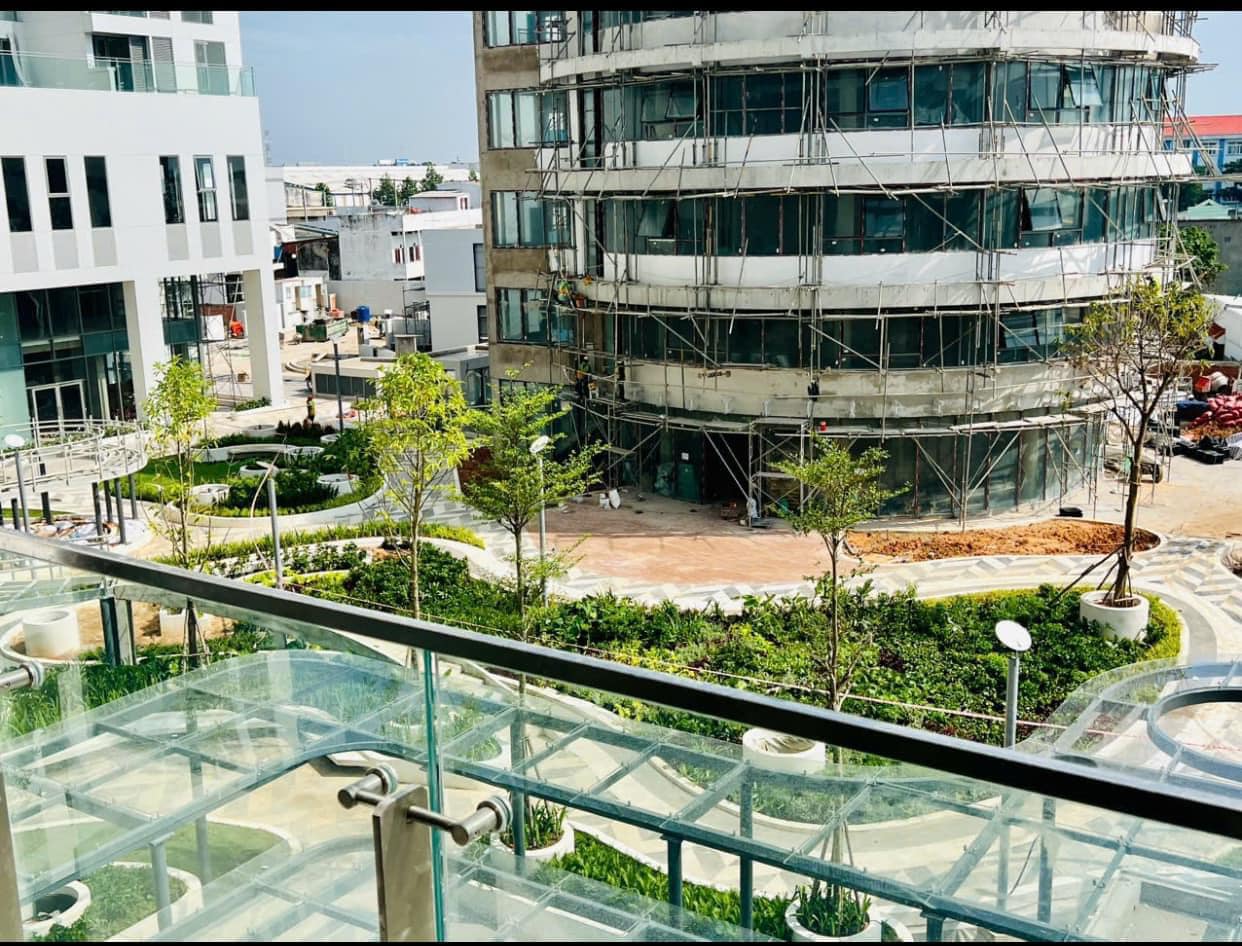

Tiến độ đầu tháng 10/2024
Những hình ảnh tiến độ mới nhất tại công trường Urban Green thời điểm cuối tháng 09 đầu tháng 10 năm 2024:
Tháp The Aster, Tháp The Bliss:
– Đã hoàn thiện toàn bộ công tác xây dựng
– Hệ thống MEP và PCCC đã được lắp đặt.
– Đang triển khai thi công hoàn thiện và vệ sinh nội thất các căn hộ.
Khối đế và tầng hầm:
– Đã hoàn tất xây dựng và các hệ thống kỹ thuật (MEP & PCCC) được lắp đặt và vận hành thử nghiệm.
– Các tiện ích như hồ bơi, phòng gym, khu vui chơi trẻ em, khu tiện ích cộng đồng đang trong giai đoạn hoàn thiện cuối cùng.
Khu vực Villa và Nhà Văn Hóa:
– Đã hoàn tất xây dựng phần thô.
– Đang hoàn thiện mặt ngoài và cảnh quan xung quanh.
Khu hạ tầng:
– Hệ thống đường giao thông nội khu đã được trải nhựa.
– Công tác hoàn thiện cảnh quan, bao gồm trồng cây xanh và bố trí các mảng xanh, đang được đẩy nhanh.




Tiến độ cuối tháng 8/2024
Những hình ảnh tiến độ mới nhất tại công trường Urban Green thời điểm cuối tháng 8 năm 2024:
Tháp The Aster, Tháp The Bliss:
– Thi công cảnh quan tầng trệt và tầng mái
– Thi công hệ thống MEP các căn hộ từ tầng 1 đến tầng 23 và tầng hầm
– Đang triển khai công tác trồng cây cho hạng mục cảnh quan
Khu vực Villa:
– Thi công hệ thống MEP khu biệt thự
Khu vực Nhà văn hóa:
– Thi công xây tô, chống thấm khu Nhà văn hóa
– Thi công hệ thống MEP Nhà văn hóa
Khu hạ tầng:
– Thi công xây tô, chống thấm khu Nhà văn hóa
– Thi công hệ thống MEP Nhà văn hóa
Video Tiến độ Urban Green cuối tháng 8, đầu tháng 9
Tiến độ đầu tháng 7/2024
Tháp The Aster, Tháp The Bliss và khu vực Villa:
- Sơn hoàn thiện từ tầng 5 đến sân thượng
- Hoàn thiện khung trần thạch cao đến tầng 22
- Hoàn thiện ốp lát tường đến tầng 22
- Hoàn thiên thi công MEP: hệ thống phòng cháy chữa cháy, hệ thống ống thoát nước, đường dây điện và các phụ kiện căn hộ từ tầng 12 đến tầng 23

Tiến độ đầu tháng 6/2024

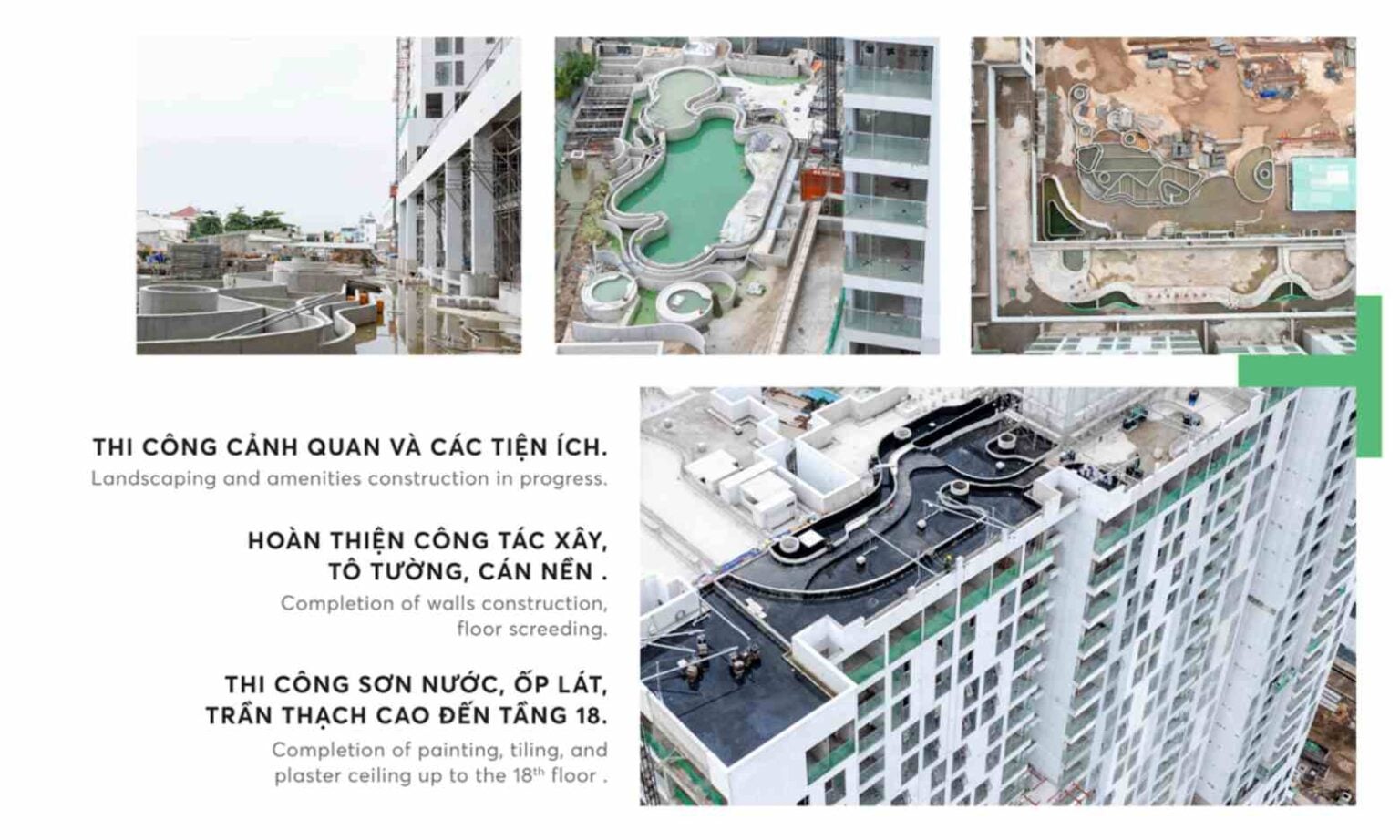

- Thi công cảnh quan và các tiện ích
- Hoàn thiện công tác xây tô tường, cán nền
- Hoàn thiện thi công khung kính, cửa sổ đến tầng 22
- Thi công ốp lát, trần thạch cao đến tầng 18
- Thi công sơn nước trong nhà đến tầng 18

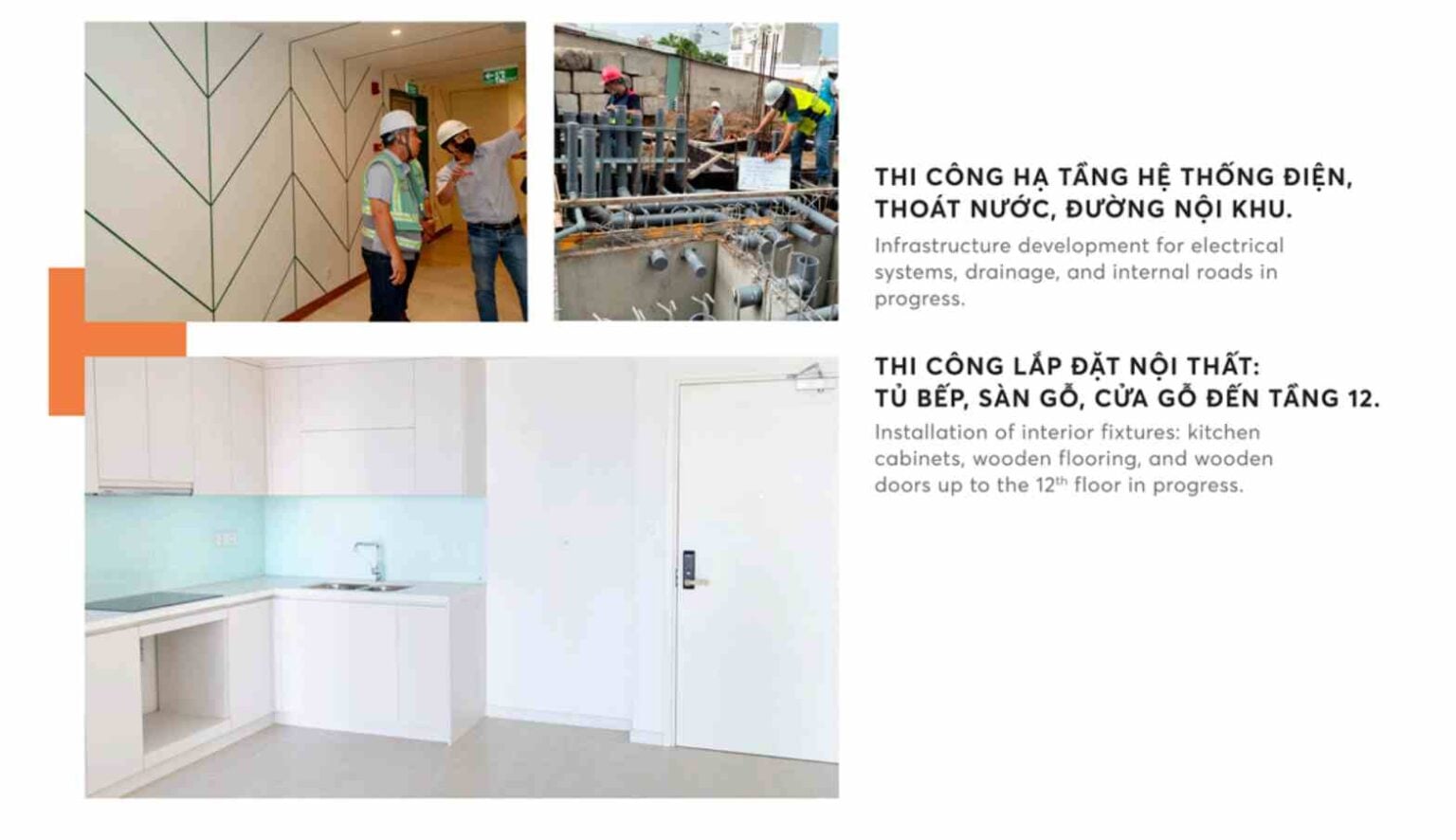

- Thi công hạ tầng hế thống điện, thoát nước, đường nội khu
- Thi công lắp đặt nội thất : Tủ bếp, sàn gỗ, cửa gỗ đến tầng 12

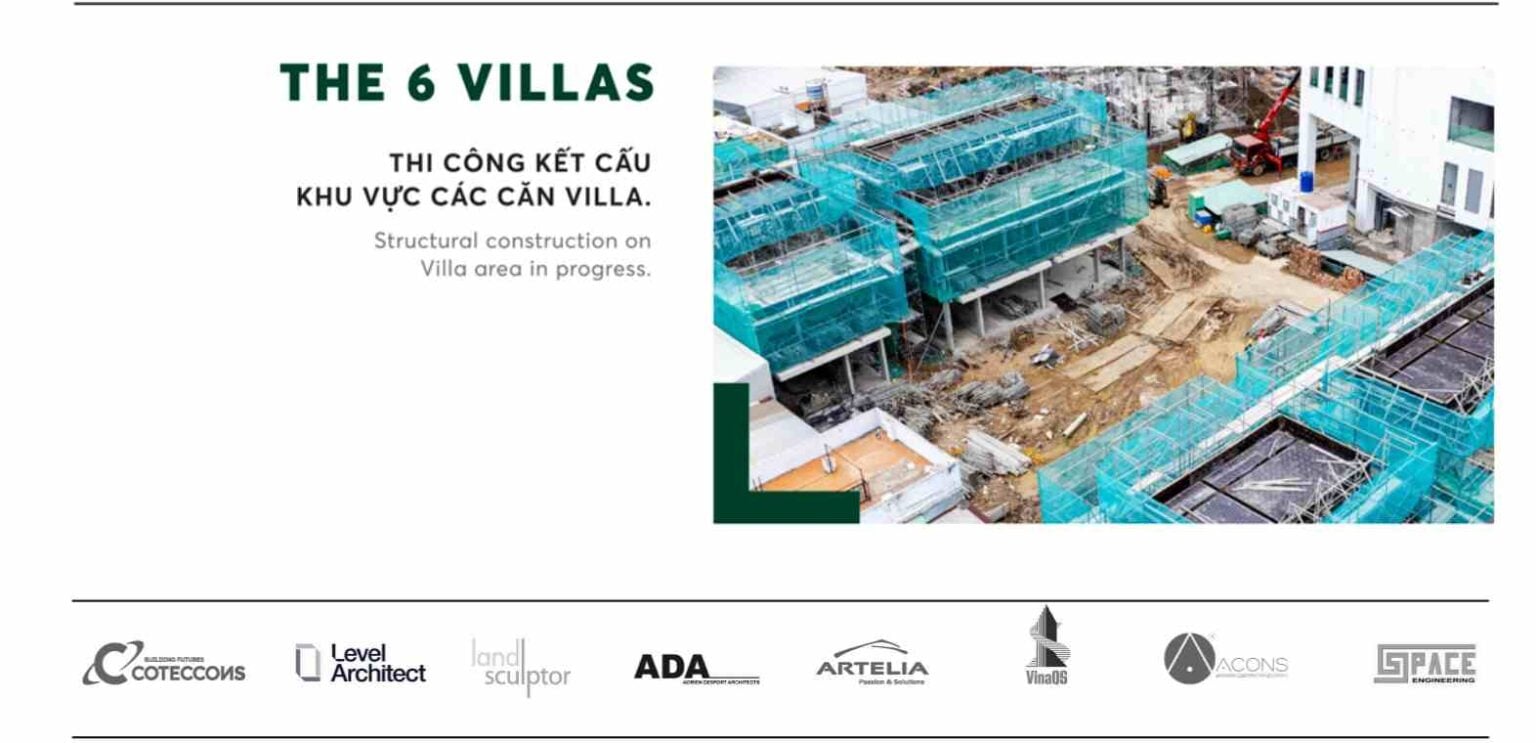

- Thi công kết cấu, khu vực các căn Villa



Tiến độ đầu tháng 5/2024
- Thi công cảnh quan tầng 1.
- Hoàn thiện công tác xây, tô đến tầng 23.
- Hoàn thiện thi công khung kính, cửa sổ đến tầng 22.
- Thi công ốp lát, trần thạch cao đến tầng 15.
- Thi công sơn nước trong nhà đến tầng 10.
- Hoàn thiện công tác tháo dàn giáo mặt ngoài.
- Thi công hệ thống MEP từ tầng 15 đến tầng 23.
- Hoàn thiện đổ bê tông sàn tầng 1 khu Villa
Tiến độ đầu tháng 4/2024
Tháp The Aster:

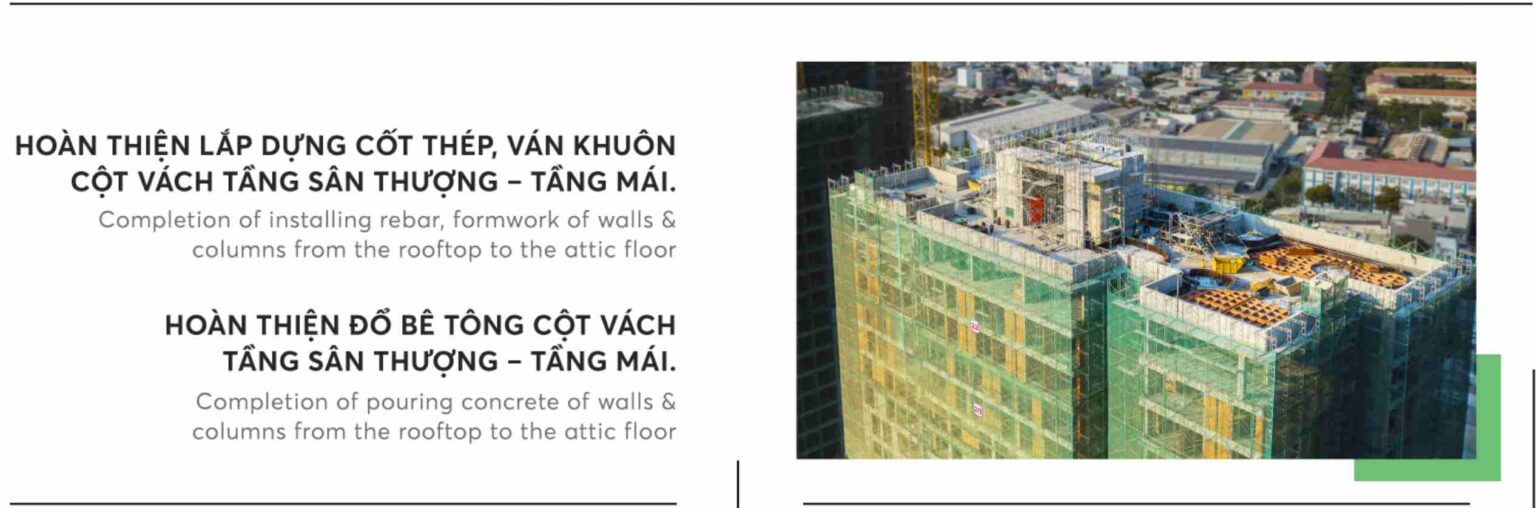

- Hoàn thiện lắp dựng cốt thép, ván khuôn cột vách tầng sân thượng – tầng mái
- Hoàn thiện đổ bê tông cột vách tầng sân thượng – tầng mái
- Hoàn thiện lắp dựng cốt thép, ván khuôn dầm sàn kĩ thuật, sàn mái, parapet
- Hoàn thiện đổ bê tông dầm sàn kĩ thuật, sàn mái, tường chắn

Tháp The Bliss:

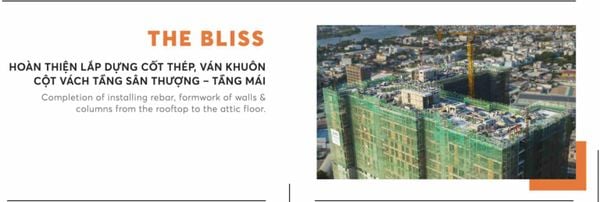

- Hoàn thiện lắp dựng cốt thép, ván khuôn cột vách tầng sân thượng – tầng mái
- Hoàn thiện đổ bê tông cột vách tầng sân thượng – tầng mái
- Hoàn thiện lắp dựng cốt thép, ván khuôn dầm sàn kĩ thuật, sàn mái
